翔安国际机场“电力心脏”工程提前半个月建成送电
时间:2025-12-24 09:00



城投公司高效推进翔安国际机场配套工程建设被称为新机场“电力心脏”的项目——厦门新机场片区翔安机场核心区10千伏公共开闭所工程,近期已经顺利完成建设,分批次陆续开始送电,进度比原计划提前了半个月

该项目城投公司作为业主建设,包括新建5座公共开闭所(编号分别为K31、K35、K36、K40、K43)及32公里开闭所进线电缆和12公里H1-4、H1-5环网室进线电缆,建设进度直接关系到整个机场片区的供电运行能力是保障翔安国际机场安全运行的重要基础设施

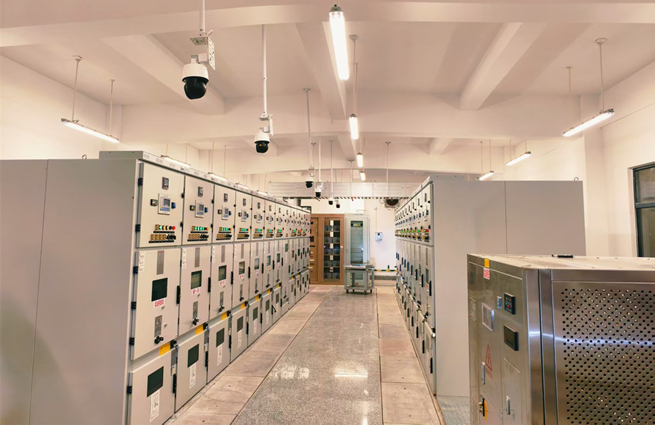

2025年7月21日工程正式开工,城投公司组织代建和施工力量精心开展5座开闭所及2座环网室等工程施工,并高效完成主体建设装修、电气设备安装调试和电缆敷设就位等工作。12月12日,本工程正式完成第一波送电,并于12月18日凌晨开展第二波送电,工程进度比原计划提前了半个月,创造了同类电力设施建设的新速度。

下一步,城投公司将紧扣翔安国际机场建设总体部署,持续强化统筹协调和全过程管理,在确保工程质量和安全的前提下,加快推进后续送电及配套工程建设,推动各节点任务按期完成、顺利衔接。
